6月14日7:58,隨著龍泉工區駐站聯絡員通知“衢寧1809單元恢復供電”,標志著中國中鐵電氣化局運管公司上海維管處杭州維管段衢寧線2023年集中修圓滿結束!

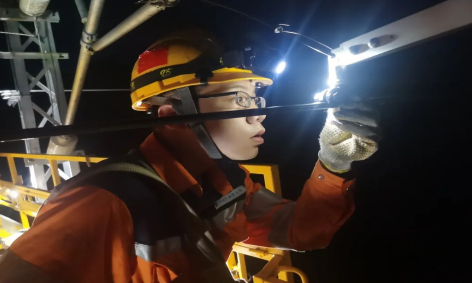

為安全、優質、高效的完成集中修任務,杭州維管段采取“兩兩工區結合+抽調骨干人員”的方式,集結40余名人員力量,嚴格遵循“檢一米,保一米”檢修原則,采用“站場1+3”、“區間2+2”及雙機連掛人機協同方式,依次在衢寧線龍游南、松陽、慶元、龍泉四個工區組織實施。
集中修期間,嚴格落實作業安全風險研判,堅持“一周一對接、一日一研判、一處一方案”,落實“干部到位、標準到位、安全到位、卡控到位”,攻克長大隧道、高架橋梁、長時作業等難題,緊守安全底線、嚴把質量關卡,全力確保集中修安全穩定有序推進。
此次集中修自4月3日開始到6月14日結束,歷時72天,38個天窗,累計完成檢修接觸懸掛109.803條公里,錨段關節82處,中心錨結83處,補償裝置177組,隔離開關21臺,線岔15處,絕緣子檢查7068棒,處理缺陷133處。大幅提升了衢寧線接觸網設備質量,為鐵路運輸安全暢通提供了可靠保障。(中國中鐵電氣化局運管公司上海維管處杭州維管段 李俊智 解旭升)
(新媒體責編:caizhuo)
聲明:
1、凡本網注明“人民交通雜志”/人民交通網,所有自采新聞(含圖片),如需授權轉載應在授權范圍內使用,并注明來源。
2、部分內容轉自其他媒體,轉載目的在于傳遞更多信息,并不代表本網贊同其觀點和對其真實性負責。
3、如因作品內容、版權和其他問題需要同本網聯系的,請?jiān)?0日內進行。電話:010-67683008
人民交通24小時值班手機:17801261553 商務合作:010-67683008轉602 E-mail:zzs@rmjtzz.com
Copyright 人民交通雜志 All Rights Reserved 版權所有 復制必究 百度統計 地址:北京市豐臺區南三環東路6號A座四層
增值電信業務經營許可證號:京B2-20201704 本刊法律顧問:北京京師(蘭州)律師事務所 李大偉
京公網安備 11010602130064號 京ICP備18014261號-2 廣播電視節目制作經營許可證:(京)字第16597號
